Zodra u een bouwfout ontdekt, zijn er drie acties die direct prioriteit hebben: maak de situatie veilig, leg alles fotografisch vast met datum en maat, en informeer de aannemer schriftelijk. Wacht niet met documenteren, want bewijs dat u nu verzamelt, bepaalt later uw positie bij een schadeclaim of juridisch traject. Hieronder vindt u een concreet stappenplan voor bouwfouten herkennen, van de eerste ontdekking tot en met het aanvragen van offertes en het organiseren van herstel.
- Veiligheid eerst: sluit stroom, gas of water af waar relevant en zet risicozones af.
- Documenteer direct: maak foto’s en video’s met tijdstempel, gebruik een rolmaat als schaalreferentie en noteer datum en omstandigheden.
- Informeer de juiste partij: stuur de aannemer, architect of opdrachtgever een schriftelijke melding, bij voorkeur aangetekend.
Pro-tip: Fotografeer elk gebrek vanuit drie hoeken: een overzichtsopname (context), een close-up met rolmaat (schaal) en een detailopname met zichtbare scheurrichting of vochtgrens. Zorg dat de metadata van uw telefoon (datum, tijd, locatie) aanstaat. Een contra-expert of jurist kan met deze combinatie direct de ernst en oorzaak inschatten, zonder ter plaatse te hoeven komen.
Belangrijkste inzichten
Een bouwfout herkennen is pas het begin: wie direct veiligstelt, documenteert en een onafhankelijke expert inschakelt, staat aanzienlijk sterker bij elke vervolgstap, van minnelijk overleg tot juridisch traject.
| Punt | Details |
|---|---|
| Veiligheid en documentatie eerst | Zet risicozones af, schakel installaties uit en fotografeer met rolmaat en tijdstempel vóór elke reparatie. |
| Schriftelijke melding is verplicht | Meld gebreken aangetekend aan de aannemer; de datum van melding bepaalt uw juridische positie. |
| Termijnen zijn beslissend | Aansprakelijkheid loopt doorgaans drie maanden tot tien jaar na oplevering, afhankelijk van de aard van het gebrek. |
| Contra-expertise versterkt uw positie | Een onafhankelijk rapport neutraliseert het belang van de aannemer of verzekeraar en vergroot de kans op schadevergoeding. |
| Schippers-bouwconsult als onafhankelijke partner | NHG-geschikte keuringen, funderingsonderzoek en contra-expertise, met rapportage doorgaans binnen vijf werkdagen. |
Inhoudsopgave
- Wat doet u als eerste bij een bouwfout?
- Hoe verzamelt u bewijs dat standhoudt?
- Welke expert schakelt u in en wanneer?
- Wie is aansprakelijk en welke termijnen gelden?
- Hoe verloopt het schadeverhaal stap voor stap?
- Stappenplan funderingsonderzoek: van eerste signaal tot herstel
- Wat moet er in een offerte staan?
- Wat staat er in een goed bouwkundig rapport?
- Wat doet u na het rapport?
- Waarom dit stappenplan werkt: een praktijkperspectief
- Schippers-bouwconsult helpt u verder: van keuring tot contra-expertise
- Bronnen
Wat doet u als eerste bij een bouwfout?
De eerste minuten na ontdekking zijn bepalend. Niet voor de paniek, maar voor de veiligheid en de bewijslast.
Controleer allereerst of er direct gevaar is. Scheuren in dragende wanden, verzakkingen bij de fundering of waterinfiltratie nabij elektrische installaties vragen om onmiddellijke actie: schakel de betreffende installaties uit en zet het gebied af. Waarschuw bewoners en, als de situatie dat vraagt, ook buren. Noteer direct wie er bij de ontdekking aanwezig was, want getuigen kunnen later van waarde zijn.
Een veelgemaakte fout is te snel ingrijpen. Noodreparaties zijn soms noodzakelijk om verdere schade te voorkomen, maar voer ze alleen uit als er acuut gevaar is. Repareer nooit een gebrek voordat een onafhankelijke expert het heeft beoordeeld, want u wist daarmee mogelijk bewijs weg. Vroege signalen zoals scheurpatronen, klemmen van deuren of ongelijkliggende vloeren kunnen wijzen op funderingsproblemen die dieper liggen dan het zichtbare gebrek.
Bij een nieuwbouwwoning geldt bovendien dat de opleveringskeuring een vooroplevering en een definitieve oplevering kent. Tekortkomingen die bij de vooroplevering worden vastgelegd in het proces-verbaal, moeten door de aannemer doorgaans binnen drie maanden worden hersteld.
Pro-tip: Leg de omstandigheden vast in een kort tekstbestand of e-mail aan uzelf: datum, tijdstip, weersomstandigheden, wat u zag en wie erbij was. Dit tijdstempel is moeilijk te betwisten en vormt de basis van uw tijdlijn.
Hoe verzamelt u bewijs dat standhoudt?
Goed gedocumenteerd bewijs is het verschil tussen een succesvolle schadeclaim en een jarenlange discussie. Volgens Advocat-nl zijn een fotoserie met datumstempel, bewaarde correspondentie en een heldere tijdlijn de kern van een sterke bewijspositie.
Wat u fotografeert en bewaart:
- Overzichtsopnamen van de ruimte of gevel, zodat de locatie van het gebrek duidelijk is.
- Close-ups met schaalreferentie: leg een rolmaat of munt naast een scheur of vochtplek.
- Video van bewegende of geluidmakende gebreken (krakende vloeren, lekkende aansluitingen).
- Bouwcontract, bestek en opleveringsdocumenten: bewaar deze in één map, digitaal en fysiek.
- Meer- en minderwerklijsten, e-mails en brieven: noteer bij elk document de datum van ontvangst.

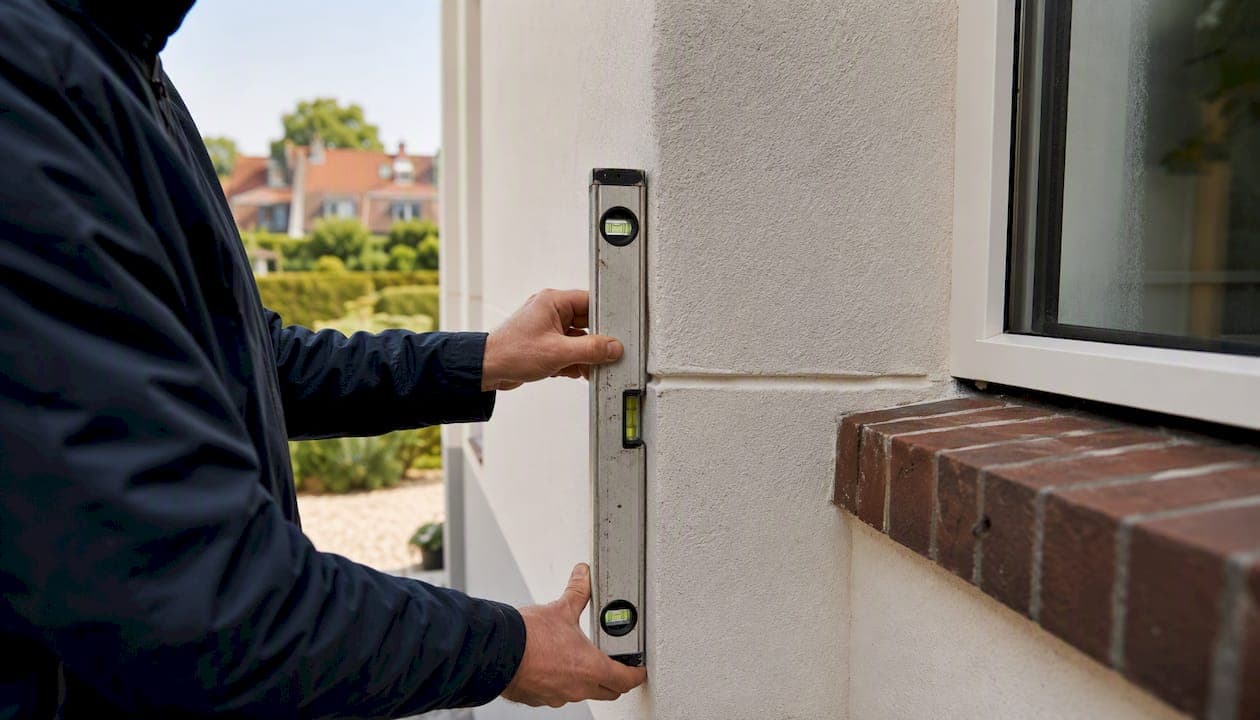

- Meetwaarden: gebruik een scheurwijdtemeter voor scheuren en een waterpas-app voor vloerhellingen. Noteer de meting en de meetdatum.
Pas niets aan voordat een expert het heeft gezien. Zelfs tijdelijke afdichting kan de zichtbaarheid van een gebrek veranderen en discussie geven over de oorzaak. Documentatie met schaal, datum en meetwaarden vermindert discussies achteraf aanzienlijk, simpele meetmethoden zijn daarvoor vaak al voldoende.
Welke expert schakelt u in en wanneer?
Niet elke bouwfout vraagt om dezelfde deskundige. De keuze hangt af van de aard van het gebrek, de fase van het bouwproces en de vraag of u bewijs nodig heeft voor een schadeclaim.
Bouwkundig keuringsbureau — de meest voorkomende eerste stap. Een bouwkundig inspecteur beoordeelt de algehele staat van een woning, signaleert gebreken en levert een rapport met kostenraming. Dit volstaat bij aankoop, oplevering of wanneer u een globaal beeld wilt van de schade. Schippers-bouwconsult levert dit type rapport doorgaans binnen vijf werkdagen, met spoedopties beschikbaar.

Constructeur — noodzakelijk wanneer het gebrek betrekking heeft op dragende constructies: scheuren in kolommen, doorbuigende balken of verzakkende vloerplaten. Een constructeur berekent of de constructieve veiligheid in het geding is en geeft een hersteladvies op tekening.
Funderingsonderzoeker — specifiek voor problemen aan de fundering. Denk aan ongelijkmatige zetting, paalrot of grondwaterproblemen. Dit onderzoek vereist bodemmetingen en soms grondboringen, en levert een funderingsrapport op dat de basis vormt voor herstelplannen.
Contra-expert — onmisbaar wanneer u het niet eens bent met het oordeel van de aannemer of diens verzekeraar. Een contra-expertise geeft een onafhankelijke second opinion en versterkt uw positie in onderhandelingen aanzienlijk.
Pro-tip: Vraag bij het opvragen van een offerte voor expertise altijd schriftelijk om de scope, de gehanteerde meetmethoden, de levertijd van het rapport en de aansprakelijkheidsverzekering van de aanbieder. Zo vergelijkt u aanbieders op gelijke basis en voorkomt u verrassingen achteraf.
- Bouwkundig keuringsbureau: bij aankoop, oplevering of globale schade-inventarisatie.
- Constructeur: bij twijfel over constructieve veiligheid.
- Funderingsonderzoeker: bij zetting, scheefstand of grondwaterproblemen.
- Contra-expert: bij geschil met aannemer of verzekeraar over oorzaak of omvang.

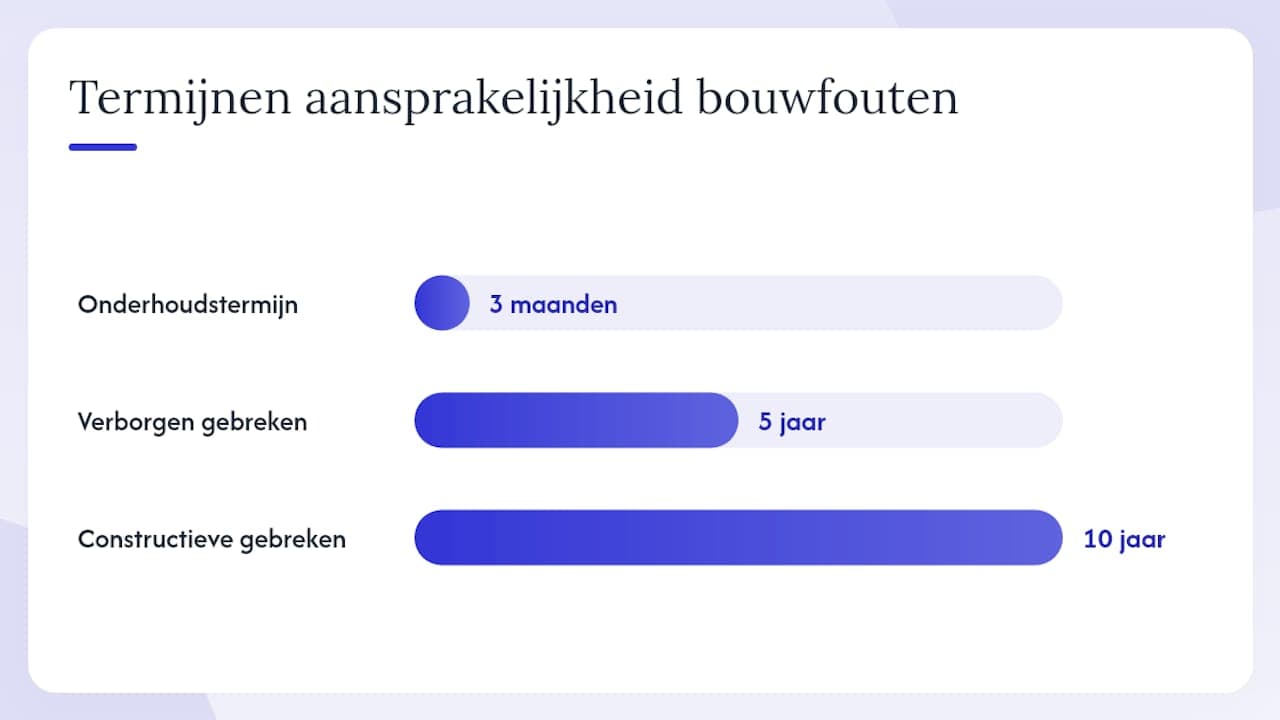

Wie is aansprakelijk en welke termijnen gelden?
Aansprakelijkheid bij bouwfouten rust doorgaans bij de aannemer, de architect of de constructeur, afhankelijk van wie de fout heeft gemaakt. De aannemer is verplicht werk te leveren dat voldoet aan het Bouwbesluit en aan de eis van goed en deugdelijk werk. Voldoet het werk daar niet aan, dan kunt u herstel eisen.
Termijnen zijn hierbij beslissend:
- Onderhoudstermijn (doorgaans drie maanden): de aannemer herstelt gebreken die bij oplevering zijn vastgelegd in het proces-verbaal. Nieuwbouw legt uit hoe de 5%-regeling als zekerheid werkt: u houdt vijf procent van de aanneemsom in depot totdat herstel is afgerond.
- Vijf jaar: voor verborgen gebreken die pas na oplevering aan het licht komen, geldt in de meeste gevallen een aansprakelijkheidsperiode van vijf jaar na oplevering.
- Tien jaar: voor ernstige constructieve gebreken die de stabiliteit van het gebouw aantasten, kan de termijn oplopen tot tien jaar.
- Verborgen gebreken: bij nieuwbouw versterkt de Wet kwaliteitsborging voor het bouwen (Wkb) de positie van kopers. Meldt u een verborgen gebrek te laat, dan vervalt uw recht op herstel. Meld dus altijd schriftelijk en aangetekend, zodra u een gebrek ontdekt.
De datum van ontdekking en de datum van oplevering zijn de twee ankerpunten van uw juridische positie. Twijfelt u of uw termijn nog loopt? Schakel dan direct juridische hulp in, want een verstreken termijn is niet terug te draaien. Bij verborgen gebreken bij nieuwbouw gelden soms langere aansprakelijkheidsperiodes, afhankelijk van de aard van het gebrek.

Hoe verloopt het schadeverhaal stap voor stap?
Een schadeclaim verloopt zelden in één stap. De meest effectieve aanpak begint minnelijk en escaleert alleen als dat nodig is.
- Schriftelijke melding: stuur de aannemer of architect een aangetekende brief met een beschrijving van het gebrek, foto’s als bijlage en een redelijke hersteltermijn.
- Gesprek en onderhandeling: in veel gevallen lost een direct gesprek het op. Leg afspraken altijd schriftelijk vast.
- Contra-expertise: als de aannemer de oorzaak betwist of de omvang bagatelliseert, is een onafhankelijke contra-expertise de volgende stap. Dit rapport versterkt uw onderhandelingspositie bij zowel de aannemer als de verzekeraar.
- Verzekeraar inschakelen: uw opstalverzekering of de aansprakelijkheidsverzekering van de aannemer kan dekking bieden. Verzekeraars vragen doorgaans een inspectierapport, een kostenraming en een fotoserie.
- Mediator: bij een vastgelopen geschil kan een mediator sneller en goedkoper zijn dan een rechter.
- Juridisch traject: als geen van de bovenstaande stappen werkt, is een civiele procedure de laatste optie. Een sterk gedocumenteerd dossier, inclusief contra-expertise, is dan onmisbaar.
Pro-tip: Een contra-expertise heeft niet alleen technische waarde. De onafhankelijkheid van de rapporteur en een duidelijk omschreven scope maken het rapport overtuigend voor verzekeraars en rechters. Overweeg deze stap zodra de aannemer de aansprakelijkheid betwist, want de investering verdient zichzelf terug in een sterkere onderhandelingspositie.
Stappenplan funderingsonderzoek: van eerste signaal tot herstel
Funderingsproblemen vragen om een gestructureerde aanpak, zeker in situaties waarbij meerdere eigenaren betrokken zijn. Het RVO-stappenplan funderingsonderzoek biedt daarvoor een uitvoerbaar model, dat ook als checklist werkt voor individuele eigenaren.
| Stap | Actie | Toelichting |
|---|---|---|
| 1 | Informatie verzamelen | Bouwjaar, funderingstype, eerdere onderzoeken en schademeldingen opvragen |
| 2 | Blokken bepalen | Aaneengesloten woningen of panden groeperen op basis van bouwblok en funderingstype |
| 3 | Coördinatiegroep instellen | Contactpersoon per blok aanwijzen voor communicatie met onderzoekers en gemeente |
| 4 | Deelname inventariseren | Draagvlak peilen bij buren; meer deelnemers verlagen de kosten per woning |
| 5 | Offertes aanvragen | Minimaal drie offertes op basis van de Richtlijn Funderingen onder gebouwen |
| 6 | Offertes beoordelen | Scope, meetmethoden, levertijd en prijs vergelijken op gelijke basis |
| — | Opdracht verstrekken | Schriftelijk contract met duidelijke scope, planning en rapportagevereisten |
| — | Uitvoering onderzoek | Lintvoegwaterpassing, vloerveldmetingen, bodemopbouw en peilbuizen |
| — | Rapportage afronden | Rapport met conclusies, aanbevelingen en kostenraming ontvangen en beoordelen |
Bij de voorbereiding van herstel komen aanvullende keuzes: schakelt u directievoering in voor toezicht, kiest u voor herstel of sloop/nieuwbouw, en hoe regelt u financiering? Kabels en leidingen in de grond vereisen vroegtijdige afstemming met nutsbedrijven. De zwakste schakel in een bouwblok bepaalt vaak de aanpak voor het hele blok: een woning met ernstig paalrot trekt de aanpak van de buren mee. Meer achtergrond over funderingsonderzoek en herkenning van problemen vindt u in de gedetailleerde gids van Schippers-bouwconsult.
Wat moet er in een offerte staan?
Een offerte voor bouwkundig onderzoek of funderingsonderzoek is pas bruikbaar als u hem kunt vergelijken met andere offertes. Ontbreekt een onderdeel, dan vergelijkt u appels met peren.
Minimale inhoud van een offerte:
- Scope: welke onderdelen of ruimten worden onderzocht, en wat valt er expliciet buiten?
- Meetmethoden: welke technieken worden gebruikt (lintvoegwaterpassing, endoscopie, grondboringen)?
- Planning: startdatum, doorlooptijd en levertermijn van het rapport.
- Kwaliteitsgaranties: certificeringen van de uitvoerende partij en gehanteerde richtlijnen.
- Aansprakelijkheidsverzekering: is de onderzoeker verzekerd voor beroepsaansprakelijkheid?
- Prijsopbouw: vaste prijs of uurtarief, en wat zijn de meerkosten bij uitbreiding van scope?
- Referenties: vergelijkbare projecten in het afgelopen jaar.
Vragen die u altijd stelt aan een aanbieder:
- Welke richtlijn hanteert u als basis voor het onderzoek?
- Wat is de levertijd van het rapport na uitvoering?
- Welke garantie geeft u op de werkzaamheden zelf?
- Hoe gaat u om met onverwachte bevindingen tijdens het onderzoek?
Offertes op basis van de Richtlijn Funderingen onder gebouwen zijn onderling vergelijkbaar. Vraag altijd minimaal drie offertes aan en let op uitsluitingen in de kleine letters.
Wat staat er in een goed bouwkundig rapport?
Een bouwkundig rapport of funderingsrapport is alleen bruikbaar als het de juiste onderdelen bevat. Een rapport dat conclusies trekt zonder meetresultaten te tonen, biedt onvoldoende houvast voor een schadeclaim of herstelplan.
Standaard onderdelen van een bouwkundig rapport:
- Samenvatting met conclusie: een heldere eindconclusie over de staat van het gebouw of de fundering, zonder vakjargon.
- Meetresultaten: concrete waarden, zoals zettingsverschillen in millimeters of scheurwijdtes.
- Fotoserie: genummerd en voorzien van locatieaanduiding, zodat elk beeld te herleiden is.
- Oorzaakinschatting: een onderbouwde redenering over de meest waarschijnlijke oorzaak.
- Hersteladvies: concrete aanbevelingen, inclusief prioritering en volgorde van uitvoering.
- Kostenraming: een realistische schatting van herstelkosten, uitgesplitst per maatregel.
Voor funderingsrapporten gelden aanvullende eisen: zettingsmetingen (lintvoegwaterpassing), bodemopbouw, grondwaterstand en aanbevelingen voor herstelmethoden met een indicatie van de uitvoeringskosten. Een goed rapport vermeldt ook de aannames waarop de conclusies zijn gebaseerd, zodat een tweede expert het kan beoordelen. Meer over wat u minimaal mag verwachten, leest u op de pagina must-haves van een bouwkundig rapport.
Pro-tip: Controleer altijd of de rapporteur een uitvoeringsopzet bijvoegt naast de kostenraming. Een kostenraming zonder uitvoeringsopzet is voor aannemers moeilijk te vertalen naar een offerte, wat leidt tot grote prijsverschillen en vertragingen.
Wat doet u na het rapport?
Het rapport is niet het eindpunt, maar het startpunt van uw beslissing. Drie vragen sturen de keuze:
- Hoe urgent is herstel? Een constructief onveilige situatie vraagt om directe actie, cosmetische gebreken kunnen wachten.
- Wat is de kosten-batenverhouding? Bij ernstige funderingsproblemen kan sloop en nieuwbouw goedkoper uitvallen dan herstel. Laat dit doorrekenen voordat u een opdracht verstrekt.
- Zijn buren bereid samen te werken? Bij blokwoningen verlaagt gezamenlijke aanpak de kosten per woning aanzienlijk.
Praktische stappen na het besluit:
- Contracteer de aannemer schriftelijk, met een duidelijke scope, planning en betalingsregeling.
- Schakel directievoering in: een onafhankelijke toezichthouder die de uitvoering bewaakt en de oplevering beoordeelt.
- Controleer bij oplevering of alle punten uit het rapport zijn hersteld en leg dit vast in een opleveringsrapport.
Wat u realistisch kunt verwachten qua doorlooptijd: van eerste signaal tot afgerond herstel duurt een funderingsonderzoekstraject bij meerdere eigenaren al snel zes tot twaalf maanden, inclusief organisatie, offertes en uitvoering. Onverwachte kosten komen het vaakst voor bij kabels en leidingen in de grond en bij uitbreiding van de scope tijdens het onderzoek. Meer over kosten en financiering bij funderingsherstel leest u in de gedetailleerde kostengids.
Waarom dit stappenplan werkt: een praktijkperspectief
Er is iets wat de meeste handleidingen over bouwfouten missen: ze behandelen het probleem alsof het een lineair proces is. Ontdek een fout, bel een expert, herstel het. De praktijk is weerbarstiger.
Wat ik keer op keer zie, is dat huiseigenaren te laat documenteren en te vroeg repareren. De schade is dan al hersteld voordat een onafhankelijke expert de oorzaak heeft kunnen vaststellen. Daarmee vervalt niet alleen het bewijs, maar ook de mogelijkheid om de juiste partij aansprakelijk te stellen. Een aannemer die zijn eigen werk beoordeelt, heeft een belang. Een verzekeraar die zijn eigen expert stuurt, ook. De enige manier om dat belang te neutraliseren, is een onafhankelijk rapport dat u zelf heeft laten opstellen.
Het RVO-stappenplan voor funderingsonderzoek is in dit opzicht een goed model, niet alleen voor funderingen, maar voor elk complex bouwprobleem. De nadruk op organisatie, offertes op gelijke basis en procesbegeleiding is geen bureaucratie. Het is de enige manier om te voorkomen dat u achteraf ontdekt dat uw onderzoek niet vergelijkbaar was met dat van uw buren, of dat de scope te smal was om de werkelijke oorzaak te vinden.
Schippers-bouwconsult hanteert deze aanpak omdat ze werkt: veiligheid eerst, bewijs veiligstellen, onafhankelijk laten beoordelen en dan pas beslissen. Dat klinkt eenvoudig, maar het vraagt discipline op het moment dat u het meest geneigd bent om snel te handelen.
Schippers-bouwconsult helpt u verder: van keuring tot contra-expertise
Wanneer u een bouwfout ontdekt en niet weet waar te beginnen, biedt Schippers-bouwconsult een directe, onafhankelijke beoordeling zonder dat u zelf alle expertise in huis hoeft te hebben. Dat is het concrete voordeel ten opzichte van zelf een aannemer bellen: u krijgt een onpartijdig rapport dat u kunt gebruiken bij onderhandelingen, bij uw verzekeraar en, als het zover komt, bij de rechter.

Schippers-bouwconsult levert bouwkundig onderzoek inclusief NHG-geschikte rapporten, kostenramingen en hersteladvies, doorgaans binnen vijf werkdagen na inspectie. Voor urgente situaties zijn spoedopties beschikbaar. Naast standaard bouwkundige keuringen verzorgt Schippers-bouwconsult ook funderingsonderzoek, contra-expertise en ondersteuning bij offertevergelijking. Actief in heel Nederland, met ervaring sinds 1999.
Twijfelt u of een contra-expertise in uw situatie zinvol is? Lees dan eerst wanneer contra-expertise echt nodig is en vraag daarna direct een offerte aan via de website.
